收藏绿舟站点地图欢迎来到绿舟砂浆网站首页!

云南昆明绿舟砂浆建材有限公司

干粉砂浆10年行业经验云南自动化干粉砂浆生产企业

全国服务咨询热线400-0871-439
当前位置:首页 » 施工工艺 » 腾冲抗裂砂浆如何施工呢?看完你也是老师傅

腾冲抗裂砂浆如何施工呢?看完你也是老师傅

文章出处:绿舟砂浆责任编辑:王静查看手机网址
扫一扫!腾冲抗裂砂浆如何施工呢?看完你也是老师傅扫一扫!
人气:-发表时间:2019-03-21【

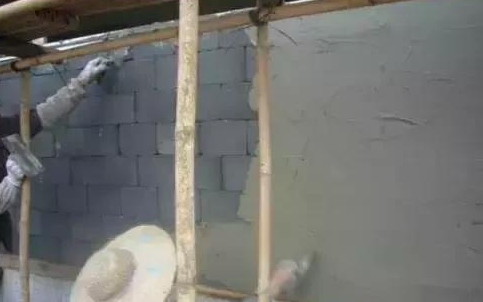

①墙壁应清除干净无油渍、尘土等。墙表层部分凸起物不低于10mm时应铲平。




②装修施工前一天基层应浇水潮湿,工程施工时基层不应过湿。





③基层应满涂界面砂浆,弹厚度控制线,拉水准、垂直通线,按厚度线用用胶粉聚苯颗粒保温砂浆作标准厚度灰饼冲筋。




④界面砂浆的配置:界面砂浆按粉料:水=5:1比例配置。砂浆稠度为6cm-8cm左右。混合好的砂浆应陈化5min-10min后再用,用前再适当搅拌。



⑤胶粉聚苯颗粒保温砂浆的配置:先将64kg-70kg水倒入搅拌机内,然后倒入四袋胶粉料(重20×4=80kg)搅拌3min-5min,再逐渐倒入5袋聚苯颗粒(80L)继续搅拌3min-5min,物料拌匀后倒出(胶粉料完全包裹颗粒,颜色均匀分布一致),保温砂浆应随拌随用,在4h内用完。


⑥抗裂砂浆的配置:抗裂砂浆按粉料:水=5:1比率配置。砂浆稠度为6cm-8cm左右。混合好的砂浆应陈化5min-10min后再用,用前再适当搅拌,这样能保证干粉砂浆中粉状外加剂充足溶解,性能稳定性均匀。




⑦隔热保温层施工:施工前要安排用隔热保温水泥砂浆做标准饼然后冲筋,其薄厚以墙面最高点抹灰厚度不小于设计厚度为准,并进行平整度检查。阳角、门窗口处用1:2.5混合砂浆作出宽50mm的护角。




⑧抹胶粉聚苯颗粒保温砂浆,应根据设计要求层次进行,本居民小区工程项目外墙保温层厚度为2.5cm,分两次涂抹完成。涂抹时用力要适度。抹刀与施工面夹角不要太大,速度应缓慢。转角墙端保温砂浆应压实,以防空鼓。抹完隔热层30min后(具体时间视温度、湿度大小而变)再用抹子压实赶光。




⑨抗裂砂浆施工前要检查水、电、门、窗、护栏、空调管、煤气管等的预埋件全部完成后方可施工下道工序,否则会造成保温系统的破坏,导致该处渗水、起鼓等质量问题。抗裂砂焊网,热浆施工时,如墙面过度干燥,能用扫帚蘸水湿润墙面,然后在保温层上涂抹3mm-4mm抗裂砂浆。隔日后铺设热镀锌电焊网,热镀锌电焊网由加长塑料栓固定,设计要求每平米锚栓布设六个,锚栓布点采用梅花形均匀布局,水平、垂直方向相邻锚栓间距为47.cm。


特殊部位和搭接处应增加锚栓。镀锌电焊网应铺设平整,翘曲部位用U形铅丝卡牢,待门、窗子安装完毕经检验合格后再擦抹最后一道6mm-7mm抗裂砂浆,用木抹搓平,并压实赶光,抗裂砂浆面层要求平整,如超过允许误差,须用抗裂砂浆修正,部分修补区域均须用抗裂砂浆修补,否则会造成两种材料因温度差引起不一样收缩而产生裂缝,从而导致墙体渗水。


应做好抗裂砂浆的防护,24h内严禁水冲、撞击。养护7d后,即可进行整体面层裝饰施工。
